Na projektu enterijera mnogo toga se dešava istovremeno: razrađuje se detalj, stiže ponuda, čeka se uzorak, dogovara termin sa izvođačem. Naš posao je da te informacije povežemo i pretvorimo u jasan sljedeći korak. Zato u birou koristimo Project Kontrol, interni alat koji razvijamo prema načinu na koji projektujemo i pratimo realizaciju.
U njemu zajedno vodimo zadatke, vremenski plan, ponude, plaćanja, dokumente i dnevnik projekta. Kada se pripremamo za sastanak ili provjeravamo šta je potrebno za narednu fazu, polazimo od istog pregleda.
Ilustracije u tekstu su izdvojeni snimci interfejsa sa generičkim demo primjerom „Renovation Steps“. Svi zadaci, rokovi i iznosi na njima služe objašnjenju načina rada i nisu podaci klijentskog projekta niti ponuda za renoviranje. Klik na sliku otvara samo veći snimak.
Od Renovation Steps-a do našeg svakodnevnog rada
U ranijem tekstu o razvoju Renovation Steps-a pisali smo o potrebi da alat prati logiku renoviranja. Ovdje nas zanima praktična strana: kako Project Kontrol koristimo tokom radnog dana, od plana i odluka do evidencije onoga što je urađeno.
Projektu najprije dajemo strukturu. Faze prilagođavamo obimu posla, a svaku razlažemo na konkretne zadatke: pripremiti podlogu, provjeriti detalj, prikupiti ponude, potvrditi uzorak, kontrolisati izvedeno. Uz zadatak držimo rokove, bilješke i manje korake koje treba završiti.
Jutarnji pregled: gdje je potrebna odluka

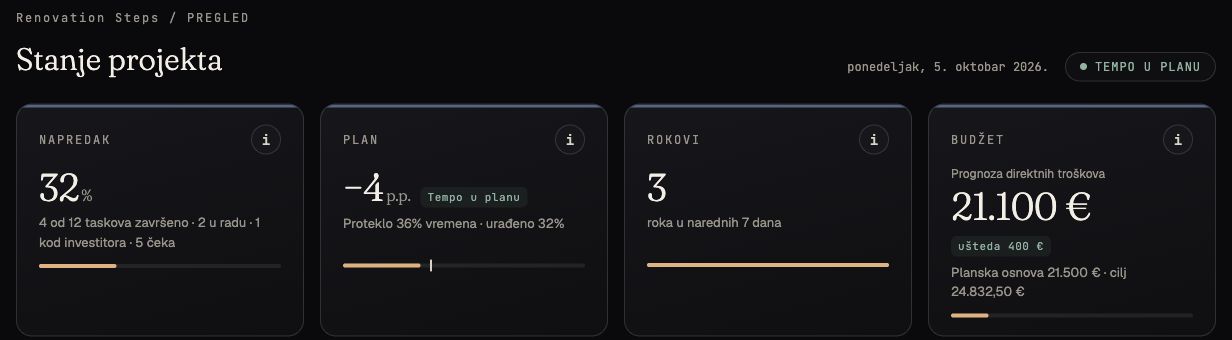

Prvi ekran koristimo da sagledamo napredak, približavanje rokova i stanje budžeta. Posebno gledamo dio koji izdvaja ono što zahtijeva pažnju: zadatak koji kasni, odluku investitora koja se čeka ili naredni korak iz dnevnika koji još nije riješen.
Tako sastanak počinjemo konkretnim pitanjem. Ako izbor keramike treba potvrditi ove sedmice, provjeravamo da li je uzorak pregledan, šta još treba razjasniti i ko treba da se javi. Ta odluka dobija svoje mjesto među obavezama projekta.

Taskovi: jasan status svake obaveze

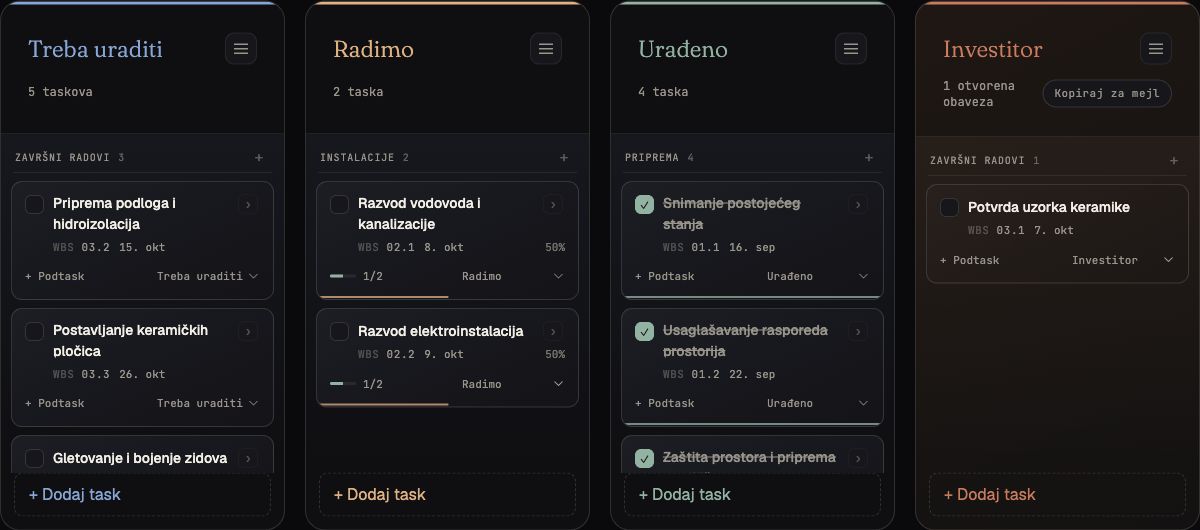

Tabla razdvaja zadatke na Treba uraditi, Radimo, Urađeno i Investitor. Posljednja grupa je korisna za odluke koje čekamo: potvrdu materijala, izbor ponude ili dogovor oko izmjene. Status pokazuje u kojoj je tački zadatak, dok bilješka objašnjava šta je potrebno da bi se nastavio.
Veće zadatke razlažemo na podzadatke. Na primjer, priprema instalacija može imati provjeru trase, usaglašavanje pozicija i kontrolu prije zatvaranja. Napredak se oslanja na evidentirane završene korake; završetak zadatka potvrđujemo kada je posao zaista provjeren.

Gantogram: rokovi u odnosu na cijeli projekat

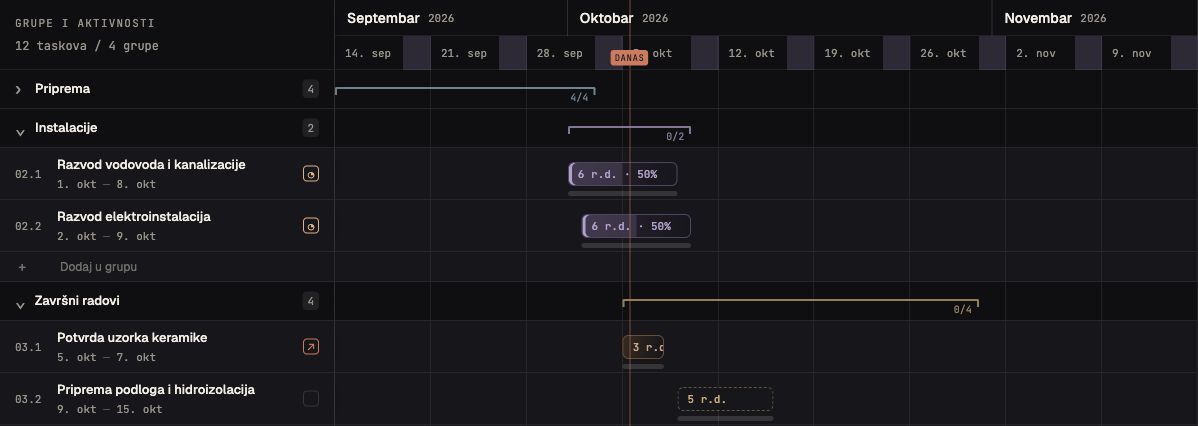

U gantogramu vidimo kako su faze raspoređene i gdje se preklapaju. Razrada detalja, nabavka i radovi imaju različite rokove, ali utiču jedni na druge. Kada se pomjeri termin isporuke, pregledamo aktivnosti koje od njega zavise i usaglašavamo novi raspored.
Zaključani plan čuva dogovorene početne datume za poređenje. Uz tekući raspored možemo da vidimo šta se pomjerilo i koliko. Kalendar zatim koristimo za bliži pogled na sedmicu: sastanke, početke aktivnosti i rokove koje treba ispratiti.

Super pretraga: dogovor i zadatak na dohvat
Kada se sjećamo teme, ali ne i tačnog naziva zadatka, koristimo super pretragu projekta. Pretražujemo nazive i bilješke, podzadatke, faze i WBS oznake, kao i izvore upisane uz zadatak. Pretraga prepoznaje latinicu i ćirilicu, uključujući unos bez kvačica.
Frazu možemo staviti pod navodnike da tražimo baš taj izraz, a minusom isključiti riječ koju ne želimo u rezultatima, na primjer vrata -staklo. Rezultate dodatno sužavamo po statusu, prioritetu, fazi, roku, napretku i podzadacima. Zatim ih sortiramo, između ostalog, prema relevantnosti ili roku.
Sačuvanu pretragu imenujemo i ponovo otvaramo kada nam ista grupa obaveza zatreba za naredni pregled. Prečica Ctrl + K vodi do polja za pretragu. Tako možemo brzo pronaći ranije upisanu odluku ili konkretnu WBS stavku i nastaviti odatle.

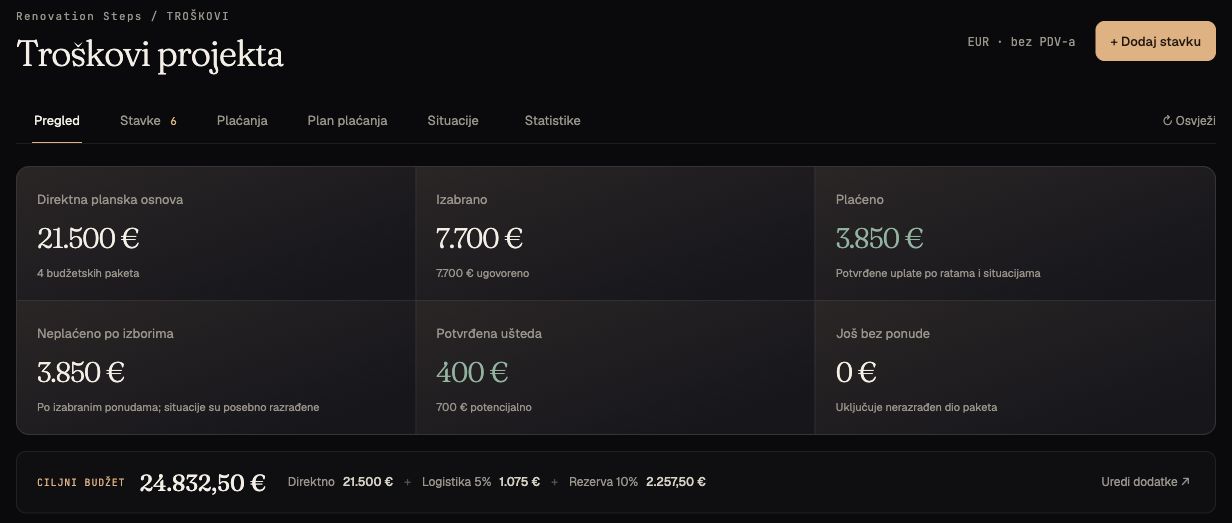

Troškovi: od procjene do potvrđene uplate
U finansijskom dijelu svaku stavku pratimo kroz više odvojenih koraka. Planska vrijednost je polazna procjena. Pristigle ponude služe poređenju. Zatim evidentiramo interni izbor, potvrdu investitora i ugovaranje, a plaćanja unosimo kada imamo potvrdu da su izvršena.
Ova razlika je važna u svakodnevnom razgovoru: izabrana kuhinja još može čekati potvrdu, ugovorena kuhinja može biti djelimično plaćena, a uplaćeni avans ne znači da je montaža završena. Zato finansijsko stanje i napredak izvođenja pratimo odvojeno.
Plan plaćanja nam pomaže da sagledamo kada bi novac mogao biti potreban. Projekciju čitamo zajedno sa ugovorenim ratama i evidentiranim uplatama. Iznosi koji su tek dio planskog scenarija ostaju procjena, uz koju provjeravamo stvarne dogovore i dokumentaciju.
Svaka stavka ima jasnu obračunsku osnovu

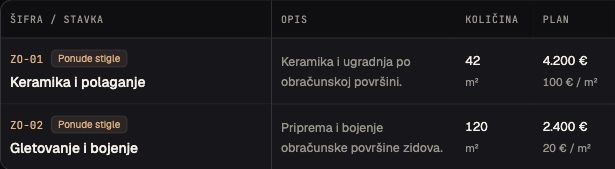

Za stavku čuvamo šifru i naziv, opis obuhvata, količinu, jedinicu mjere i plansku cijenu po jedinici. U zavisnosti od posla, jedinica može biti kvadratni ili dužni metar, komad, komplet ili paušal. Ukupna planska vrijednost računa se iz količine i cijene po jedinici, pa odmah vidimo odakle iznos dolazi i šta treba korigovati kada se promijeni mjera ili cijena.
U tabeli su vidljivi ukupna planska cijena i cijena po jedinici mjere. Uz njih prikazujemo pristigle ponude, izabranu cijenu i razliku u odnosu na plan. Poređenje zato obuhvata i vrijednost ponude i njen obuhvat, a ne samo izdvojeni iznos. Klikom na stavku otvaramo detalje, uključujući opis, alternativne ponude, povezani zadatak i zabilježeno plaćanje.


Dnevnik i dokumenti: dogovor koji možemo pronaći
Poslije obilaska ili sastanka zapisujemo šta je utvrđeno, koju odluku treba donijeti i koji je naredni korak. Uz zapis možemo povezati zadatak i priložiti fotografiju ili dokument. Kada se dogovor dopuni, važan nam je i trag te dopune.
Dokumente vezujemo za kontekst u kojem se koriste. Ponuda, crtež ili zapisnik imaju mnogo veću vrijednost kada se mogu pronaći uz odgovarajući zadatak ili troškovnu stavku. Pretraga i istorija promjena pomažu da prije narednog razgovora provjerimo prethodni dogovor.
Šta klijent dobija iz ovakvog načina rada
Klijentu možemo omogućiti zaštićen pregled njegovog projekta za čitanje. On služi kao zajednička osnova za razgovor: šta je završeno, šta slijedi, koja odluka se čeka i kako stoje ugovorene obaveze. Obim pristupa dogovaramo prema ulozi učesnika.
Za sastanak ili arhivu možemo izvesti pregled u Excel. Interne radne stranice ostaju dio zatvorenog sistema; u ovom članku pokazujemo samo nekoliko odabranih detalja interfejsa.
Alat vrijedi onoliko koliko je evidencija ažurna
Project Kontrol nam je najkorisniji kada dogovor zabilježimo odmah, provjerimo status nakon obilaska i redovno uporedimo plan sa stanjem na terenu. To traži disciplinu cijelog tima. Procenat napretka vrijedi tek kada znamo šta je iza njega završeno.
Na taj način povezujemo projektantske odluke sa rokovima, nabavkom i izvođenjem. U svakom trenutku želimo da imamo jasan odgovor na tri pitanja: gdje smo, šta nas zadržava i koji je sljedeći korak.
